伴熱管及夾套管安裝

2014-3-10   來源:   瀏覽:8747

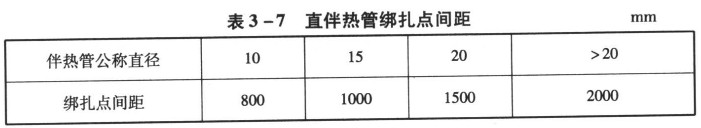

  伴熱管應與主管平行安裝,并應自行排液。當一根主管需要多根伴熱管伴熱時,伴熱管之間的距離應固定。水平伴熱管宜安裝在主管下方或靠近支架的側面,鉛垂伴熱管應均勻分布在主管周圍,不得將伴熱管直接點焊在主管上,而可采用綁扎帶或鍍鋅鐵絲等固定在主管上。彎頭部位的伴熱管綁扎帶不得少于3道,直伴熱管綁扎點間距應符合表3一7的規定。


  對不允許與主管直接接觸的伴熱管,在伴熱管與主管間應有隔離墊。當主管為不銹鋼管,伴熱管為碳鋼管時,隔離墊宜采用氯離子含量不超過50μg/g石棉墊,并應采用不銹鋼絲等不引起滲碳的材料綁扎。伴熱管經過主法蘭時,伴熱管應相應設置可拆卸的連接件。從分配站到各被伴熱主管和離開主管到收集站之間的伴熱管安裝,應排列整齊,不宜互相跨越和就近斜穿。安裝夾套管的連通管時,應盡量焊接在夾套管的端頭處,防止套管內存液。套管端頭的水平連通管,宜用套管底部沿切線方向引出與接人。連通管安裝應便于操作與維修,盡量貼近套管,達到結構緊湊、外型美觀和定位可靠。夾套上多余的連通管管口,應在系統吹掃合格后隔熱施工前予以封焊。
